《清風匠心工程6.0》--水電施工細節

1

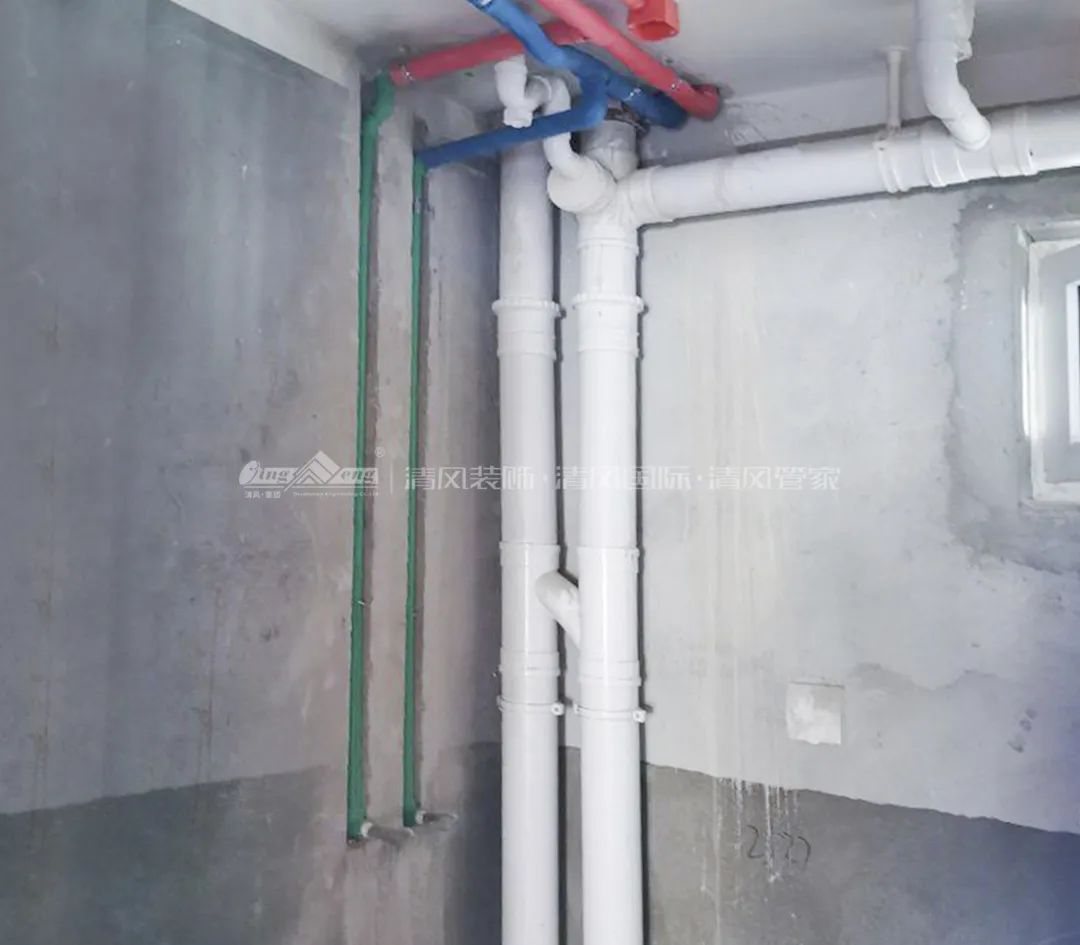

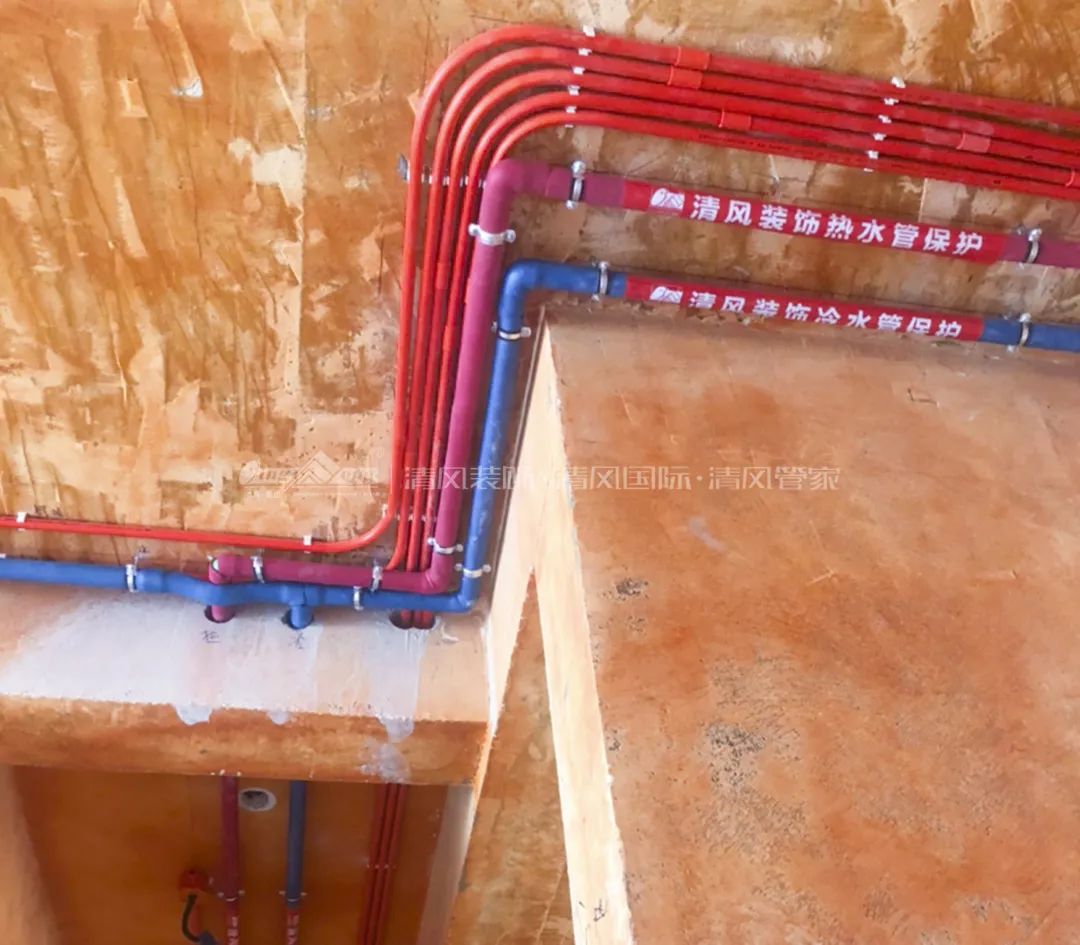

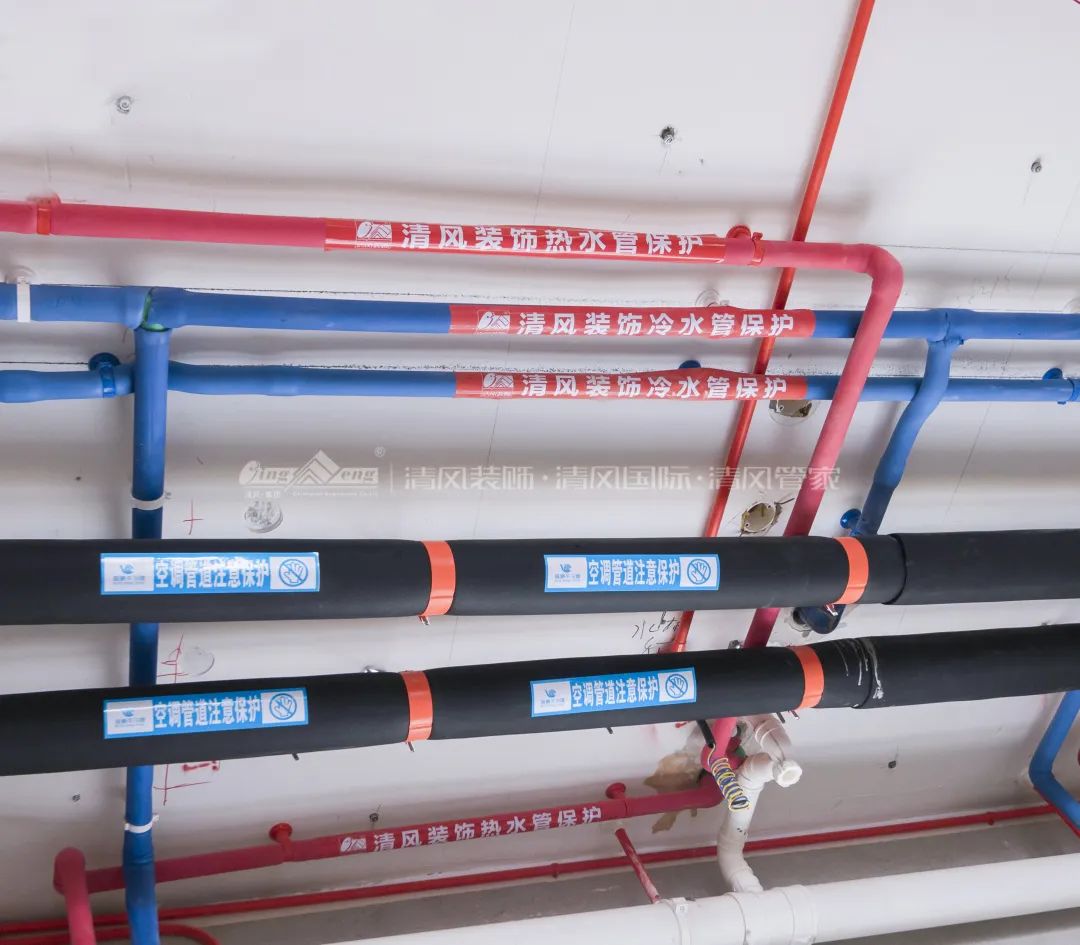

頂面管線分層排布

清風匠心工程6.0 | ②水電施工工藝

由頂部至下分別為:電管、給水管(冷熱水管)、制冷管道、排(下)水管給水管與其他管道平行施工時距離需大于50mm,交叉凈距離大于10mm。分層式的施工既符合施工規范,也保證后期檢修的合理性。


2

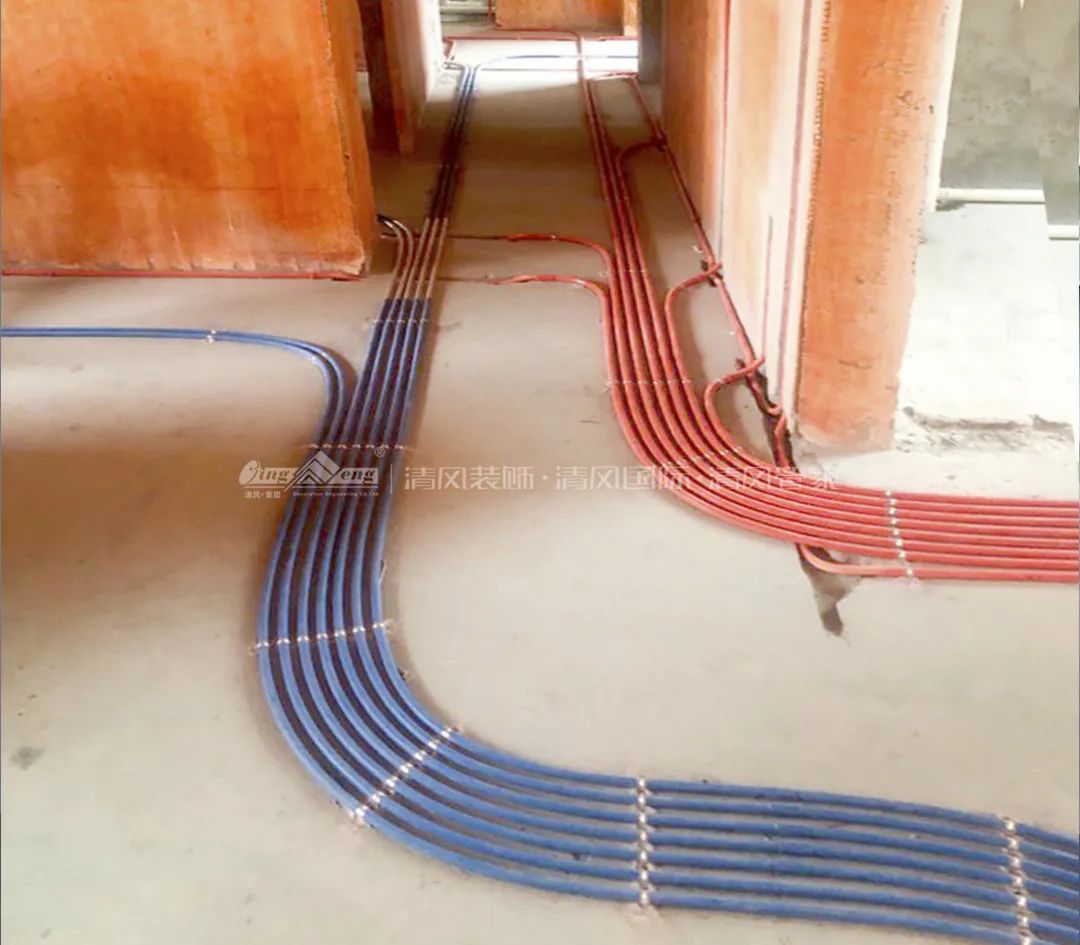

排布遵循橫平豎直原則

清風匠心工程6.0 | ②水電施工工藝

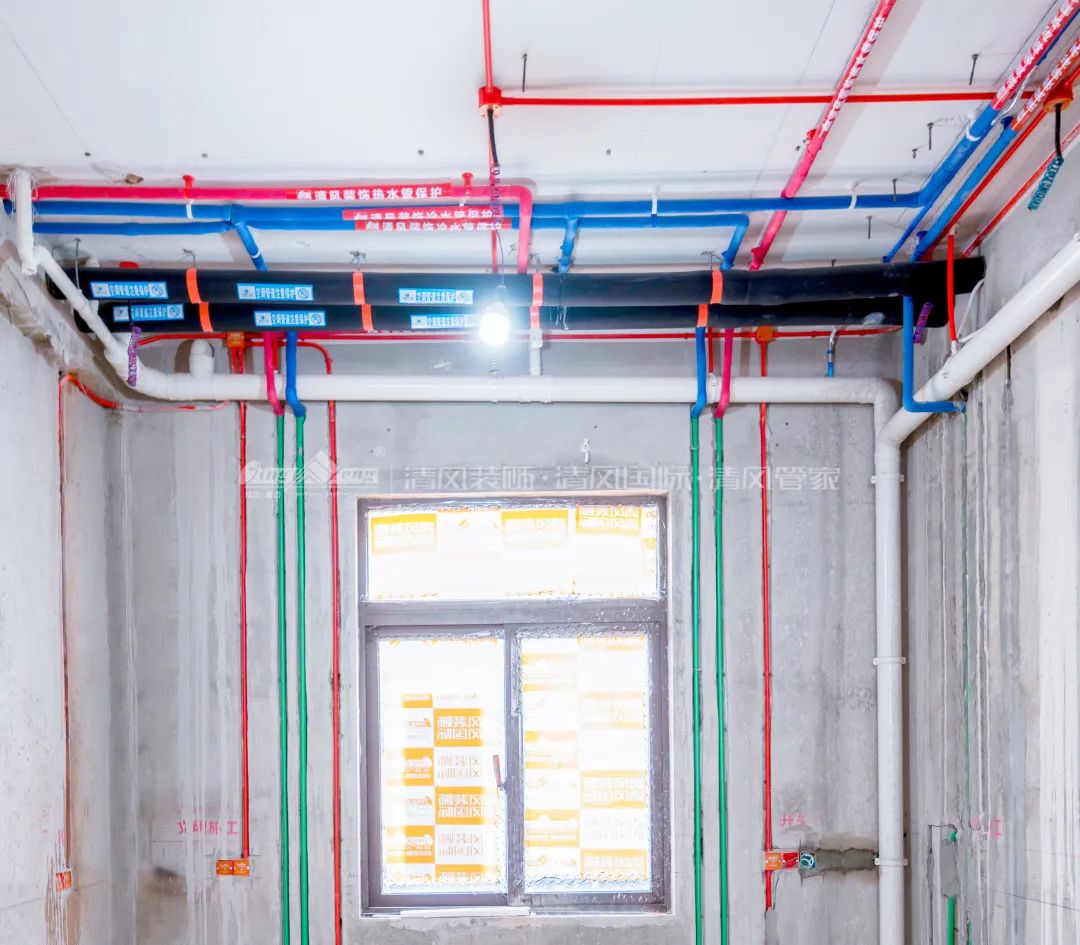

與建筑預埋不同,室內水電工程管線排布時,無論墻地面還是頂面,管線施工采用橫平豎直,既保證裝飾前的美觀度,裝修后根據終端位置也能推斷出管線的走向,方便檢修。


3

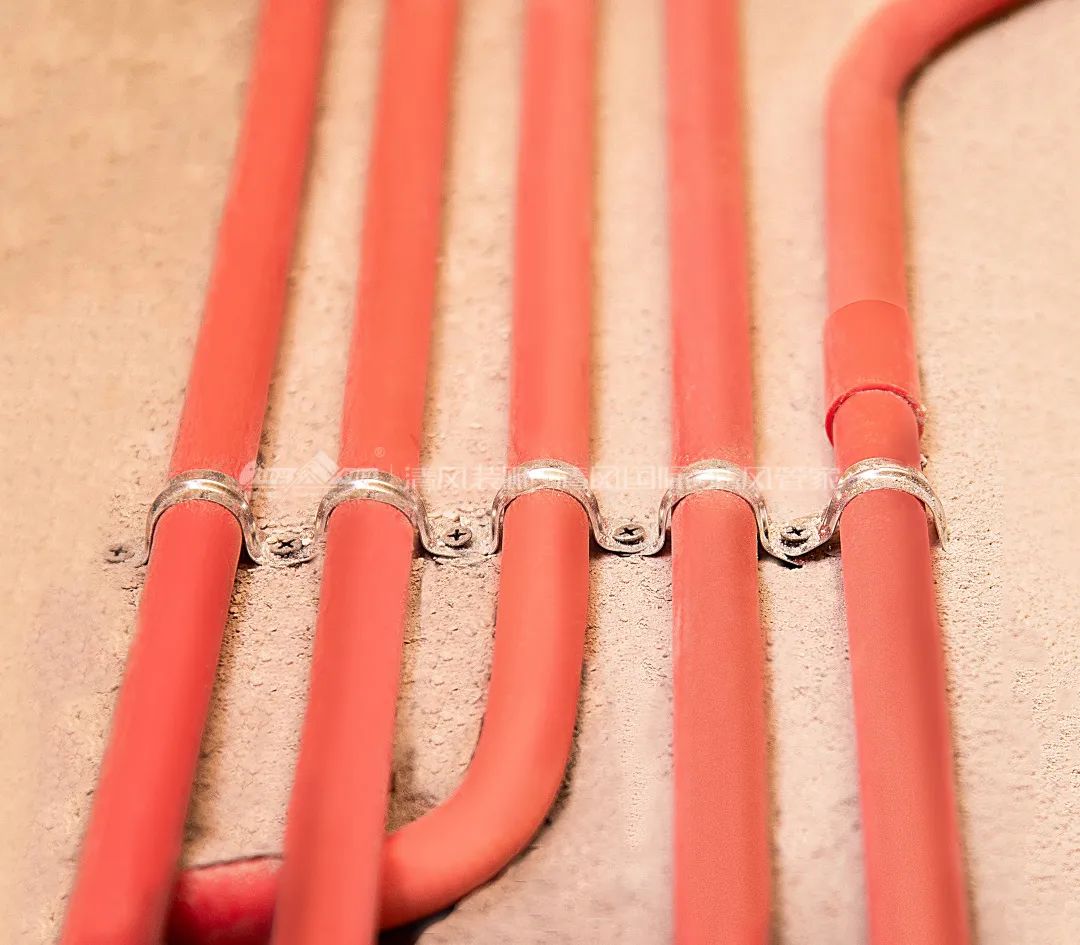

管卡固定

清風匠心工程6.0 | ②水電施工工藝

電路線管固定:釆用線管專用塑卡或騎馬卡,距終端或線盒10-15cm處開始固定,管卡與管卡之間間距不得大于80cm,轉角處應加密固定。

給水管道固定:墻面使用水管塑料管卡或夾片鉤釘,頂面釆用抱箍吊卡固定。間距不超過60cm,過橋及轉角處加密固定。

清風匠心工程6.0 | ②水電施工工藝

排(下)水管道固定:立管固定件間距不超1.5米,橫管固定件間距不超0.9米,有分支支出時應在分支處加密固定,采用抱箍墻卡或吊卡與墻面或頂面進行固定。


4

保溫隔熱處理

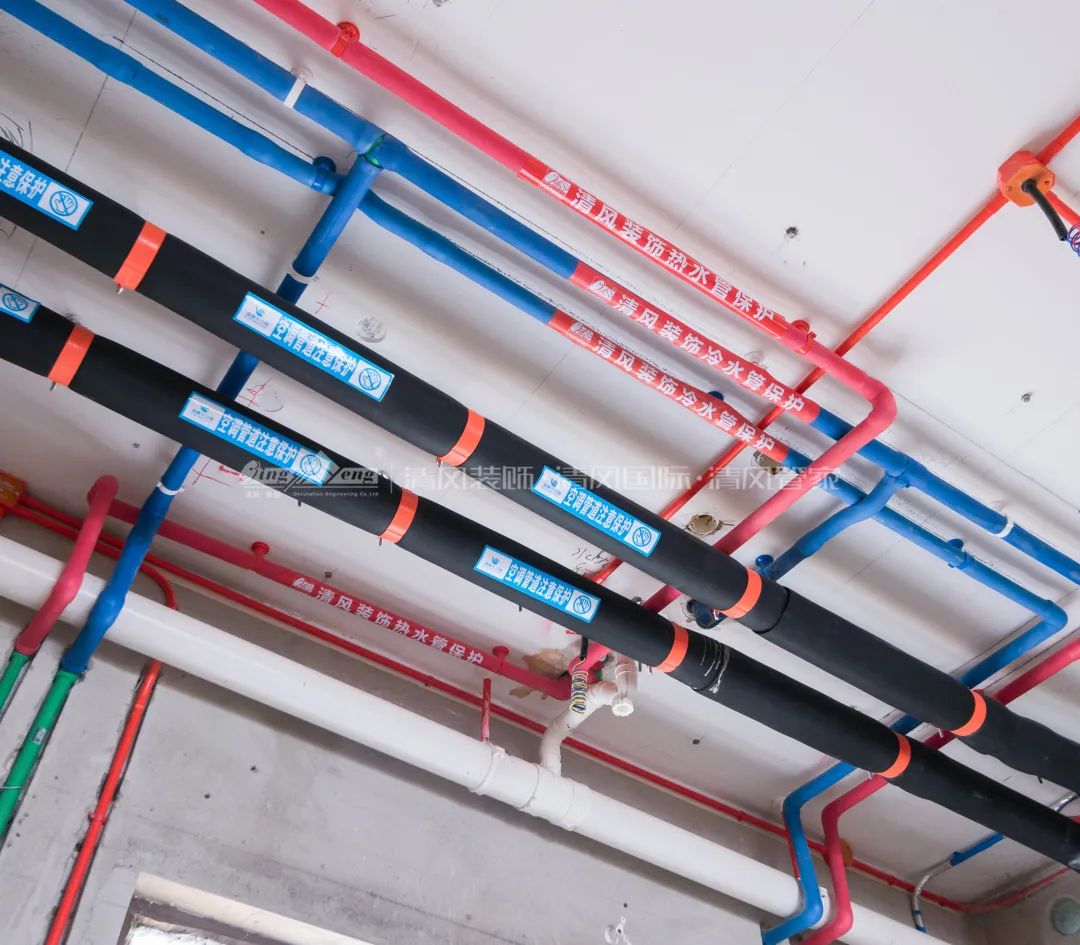

清風匠心工程6.0 | ②水電施工工藝

明管處進行保溫處理,減少了熱損耗,與其他管道施工時得到有效防護。管道的水溫及室溫在恒定的范圍內,延長使用壽命。


5

地面管線排布

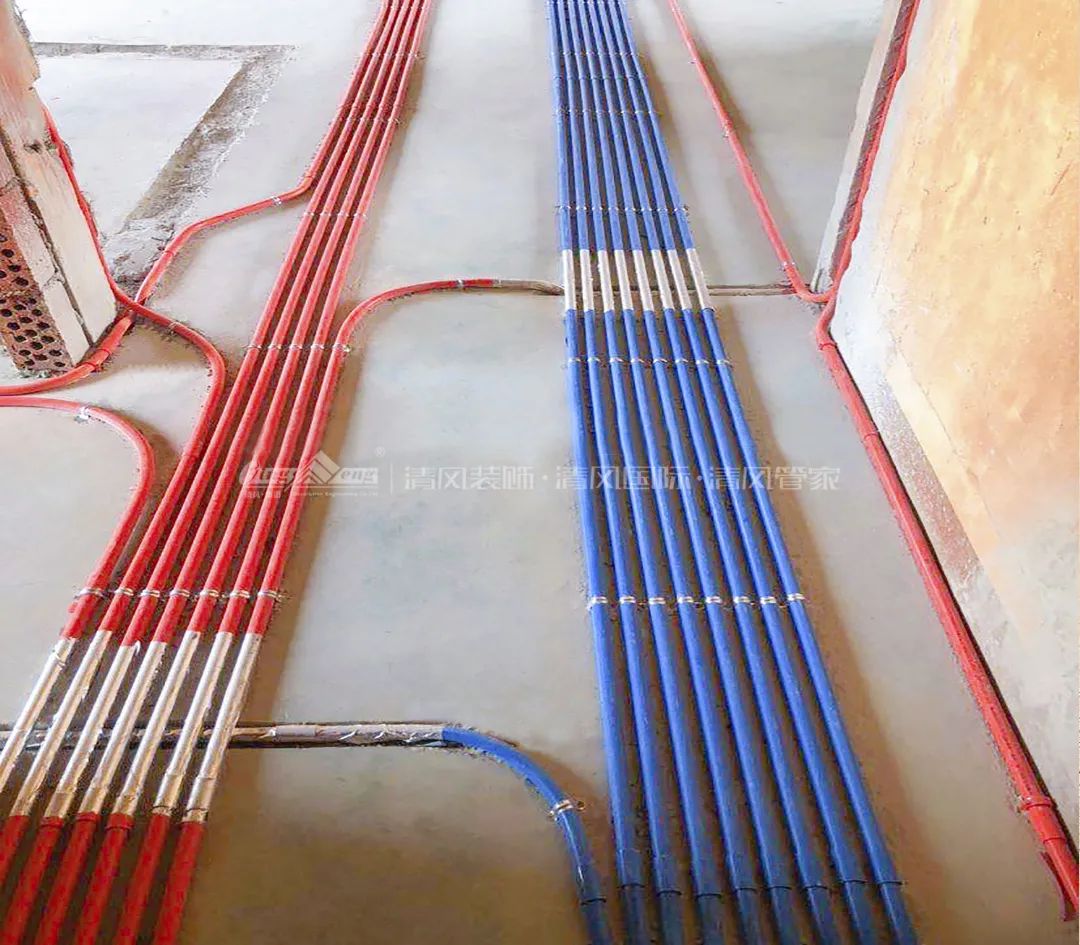

清風匠心工程6.0 | ②水電施工工藝

地面管線分項工程結束后,為保證后續施工不給管線造成損壞及移位,釆用金屬騎馬卡進行固定,保證線管與線管之間間隔。固定件之間間距不超80cm,布置均勻一致,有弧度排設及轉角時應加密固定。


6

電交叉屏蔽化處理

清風匠心工程6.0 | ②水電施工工藝

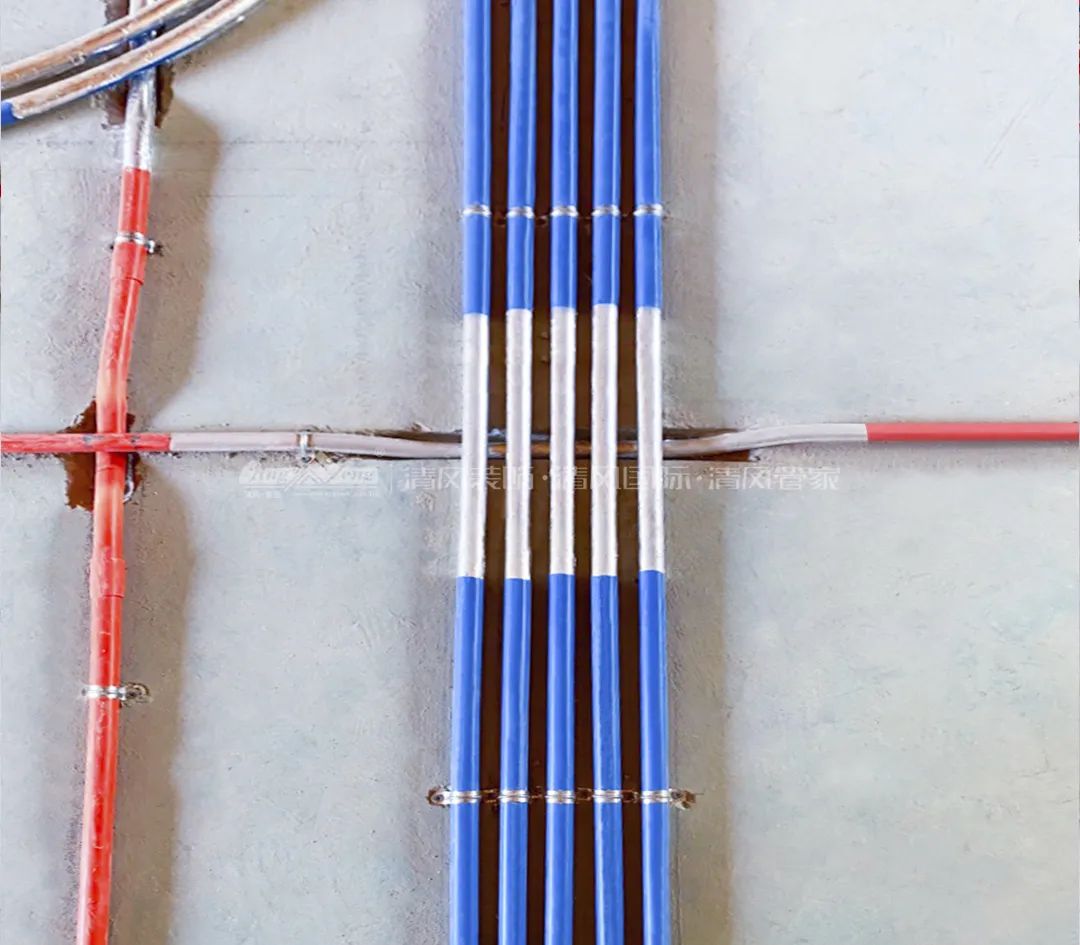

當強弱電平行施工時,間距不小于30cm。交叉布置時需進行屏蔽處理,弱電線管及強電線管均包裹屏蔽膜并不小于30cm長度,交叉兩端不小于15cm,將信號干擾降至最低點。


7

間距控制

清風匠心工程6.0 | ②水電施工工藝

管線敷設2根或者2根以上,不能并排緊貼,管與管之間距離不小于15mm。

清風匠心工程6.0 | ②水電施工工藝

強弱電線管敷設并行間距不得小于30cm,而且強弱電嚴禁穿同一根管子,包括穿越開關、插座暗盒和共用暗盒,防止強電磁場干擾弱電運行。


8

分水器定位

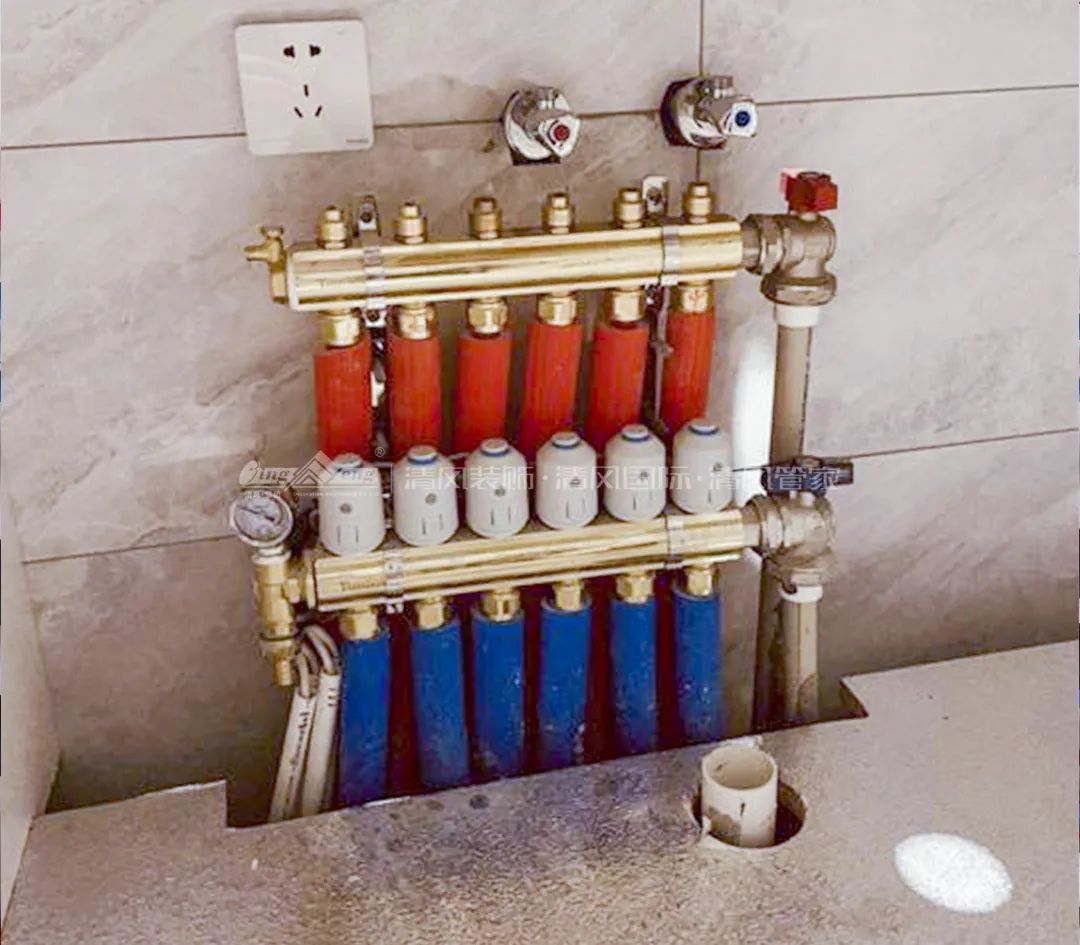

清風匠心工程6.0 | ②水電施工工藝

依據設計圖紙文件要求,確定安裝位置及定位尺寸,分集水器適宜固定在廚房或衛生間,安裝時考慮后期檢修方便預留出必要位置。紅藍保溫標識供回水,采用壓花保溫層,填充層施工之前分水器采用保護罩覆蓋,防止混凝土迸濺造成腐蝕。



匠心是一種精神

也是一種態度

清風裝飾企業集團一直保持著

設計者“匠心”、管理者“匠心”

以及工人“匠心”

讓企業圍繞著“專一、堅持”

執行“擇一事,終一身”的目標

秉著對客戶負責任的心態

朝著良性方向發展



清風匠心工程6.0 | ②水電施工工藝
清風匠心工程6.0 | ②水電施工工藝
清風匠心工程6.0 | ②水電施工工藝

清風匠心工程6.0 | ②水電施工工藝

蘇州清風裝飾官方微信號

蘇州清風裝飾官方微信號
